    浮头式换热器检修项目需作哪些知识储备?

    2024-02-19 11:15:19  来源:官方网站

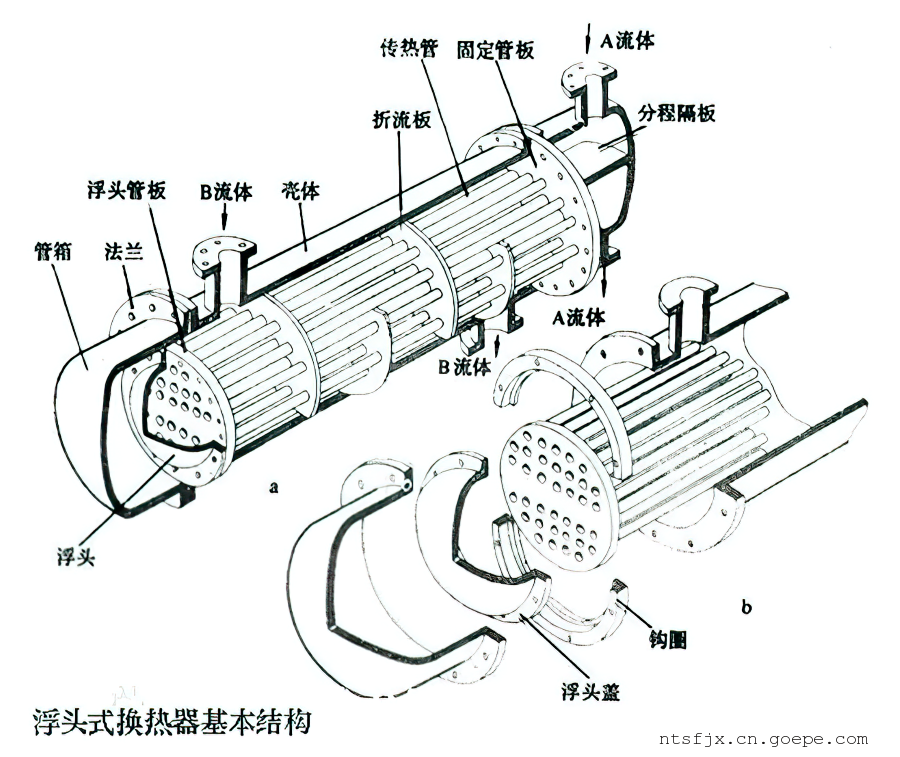

    基本结构

    由壳体、换热管(管束)、管箱、浮头盖(小帽子)、外头盖(大帽子)、浮头管板、折流板、固定管板、钩圈、接管法兰、支座、吊耳等组成。

    浮头式换热器两端的管板,一端不与壳体相连,该端称浮头。管子受热时,管束连同浮头可以沿轴向自由伸缩,消除了温差应力。

    折流板——提高壳程流体的流速和湍动程度

    管板——两端的管板,有一端不与壳体相连,可以在管长方向自山浮动,壳体与管束因温度不同面引起不同的热膨胀时,可以消除热应力

    隔板——增加管程数,提高管内流体流速。流速增加,传热效率提高,但流动的阻力也同时增加

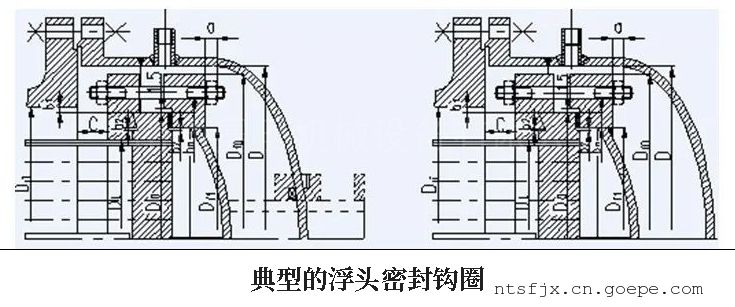

    钩圈——通常,钩圈采用对开式设计,这种结构需要保证良好的密封效果,同时也要简单、紧凑,以便于生产和维护时的操作。

    工作原理:

    浮头式换热器设计独特,使得管束能够容易地插入或抽出壳体,从而为检修、清洗提供了方便。然而,这种换热器结构相对复杂,浮动端小盖在操作时无法直接检测泄漏情况,因此在安装时需要特别注意其密封性。

    优点:

    1.管束设计为可抽出式,便于对管程和壳程进行清洗维护。

    2.能够处理任意介质温差。

    3.能够在温度不超过450摄氏度、压力不超过6.4兆帕的条件下正常工作。

    4.适合于结垢问题较为严重的应用环境。

    5.也适用于管程材质容易遭受腐蚀的情况

    缺点:

    (1)小浮头易发生内漏,不易检查发现

    (2)材料消耗量大

    (3)结构相对复杂

    换热器检修项目需作哪些知识储备?

    项目配合人员在项目开始前能够带着问题来实施项目

    熟悉本装置有哪些换热器需要检修?

    检修项目是如何制定的?

    检修内容是什么?

    涉及哪些标准规范及程序文件?

    施工单位有哪些技术人员需要沟通、联系,以便项目开始后控制每日的进度和质量

    如何统筹兼顾安全、快速、高质量完成车间交给的的任务?

    项目完成后我有哪些收获,能力有哪些提升?

    必须做好现场实际施工工作量的统计,随时记录各种类型的信息,可以用作大修后与施工单位结算和总结。

    1.在项目启动前,项目配合人员可以带着问题来实施项目,以确定哪些换热器需要进行检修。

    2.检修项目是根据设备运行情况和维护计划制定的。通过评估设备的性能、状态和需求,确定了需要进行检修的换热器。

    3.检修内容包括但不限于检查设备的密封性能、清洗管道和壳体、更换磨损部件、修复泄漏等。具体内容根据设备的实际情况制定。

    4.涉及的标准规范和程序文件可能包括设备操作手册、维护计划、安全操作规程等,根据实际情况确定。

    5.施工单位需要与技术人员进行沟通与联系,以确保项目开始后能够控制进度和质量。相关技术人员包括施工队伍的工程师、技术员等。

    6.实现安全、快速和高质量完成车间交接任务需要统筹考虑各个因素。合理的施工计划、精心的人员组织、严格的质量控制和安全操作措施是必不可少的。

    7.项目完成后,将获得对项目实施和设备检修的经验和知识。另外,及时记录施工情况和信息将有助于结算与总结,对于未来的类似项目也有参考价值。

    浮头式换热器检修脚手架作业常见违章:

    1.作业面缺少踢板和护栏,护栏高度不合适。

    2.脚手板未铺满,使用了单跳板和探头跳,未绑扎跳板,或使用了过长的探头。

    3.脚手架搭设时基础地面没有平整夯实,作业面和通道有杂物堆积。

    4.在搭设脚手架时,未按照规定的三步一验制度进行操作。

    5.未执行脚手架挂牌制度。

    6.在使用期间擅自拆除了连墙件。

    7.在拆除脚手架时没有按照正确顺序进行,抛掷材料。

    8.缺乏上下安全通道,通道没有防滑条,防滑条的材质和间距不符合规定,通道没有安全防护棚。

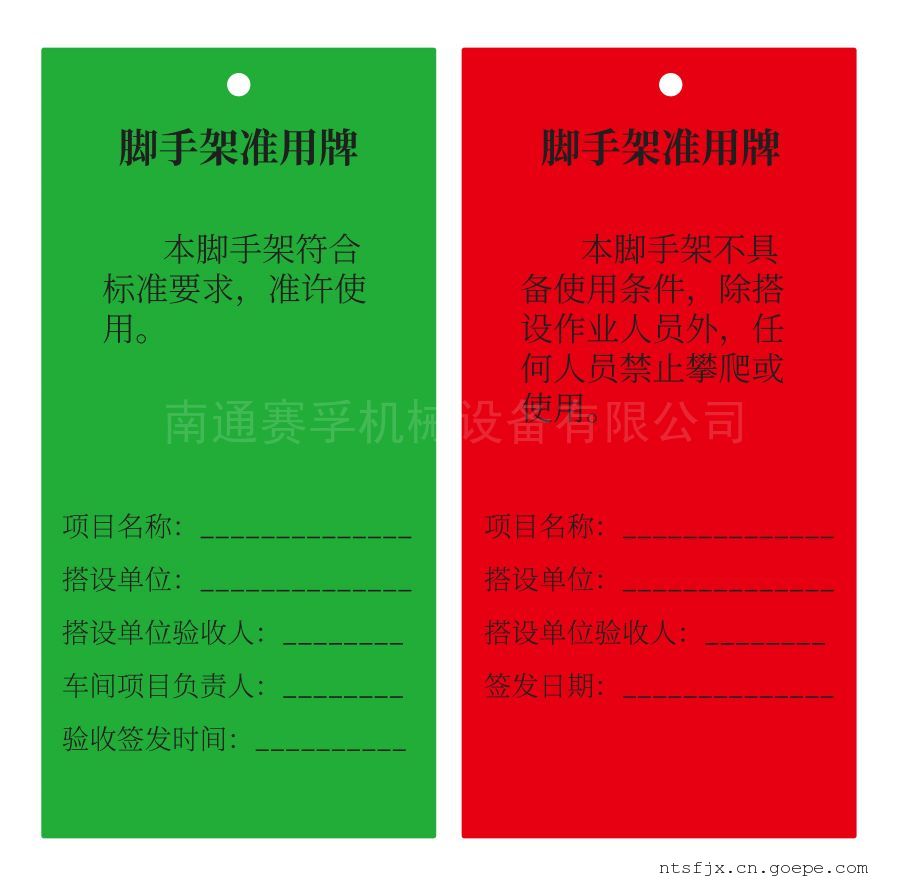

    脚手架警示牌:

    脚手架挂牌实行红、绿两种颜色,其中:

    1.绿色表示脚手架已经过检查且符合设计要求,可以使用

    2.红色表示脚手架在搭设中(搭建、拆除、移动、改建)或不合格,不得使用

    换热器抽芯准备:

    1.吊车一辆

    2.大型抽芯机一台

    3.管板焊接抽芯吊耳

    4.拆除部分脚手架

    换热器零部件拆装时必须注意的细节:

    以下是一些改进措施:

    1.对于螺栓,应确保摆放整齐,统一收集,并进行除锈清洗。在回装时,要使用力矩扳手按照正确的顺序进行拆卸和装配,并注意涂抹抗咬合剂。

    2.在管线拆卸完毕后,需要及时将管线敞口进行封闭,以防止灰尘和杂质进入。

    3. 对于垫片,应进行正确的确认和管理:

    1)确认垫片规格、尺寸、材质和型式是否正确。

    2)可将垫片存放于拆下的平盖上,以便立即检查垫片尺寸是否符合要求。

    4. 在进行密封面清理和验收时,应注意以下事项:

    1)对密封面进行彻底清理,确保表面光洁。

    2)进行密封面的验收,确保其符合规格和要求。

    现场监护人检查内容:

    1.在换热器的水力清洗过程中,每一根换热管不仅要确保畅通,还必须能够喷出清水,以证明其清洁效果。

    2.在进行试压上水时,需要检查是否有漏点试压完成后放水时,必须打开放空阀,以排除内部剩余的水分。

    3.对到场垫片进行外观和尺寸的检查,确保其符合规定的标准和要求。

    4.在检验完毕后,打磨处的涂漆进行检查,以确保没有损坏或瑕疵。

    5.在上保温或保冷层之前,进行检查,确保所有准备工作已经就绪。

    6.在清洗过程中,必须采取适当的防护措施和接水措施,因为高压水枪射出的水流压力可能达到500公斤以上,以防误伤现场人员。

    检修步骤:

    以下是改写后的内容:

    1.保温拆除:

    经过换热器置换合格后,在检修前,应按照规定办理相关的票证,并按照方案要求进行检修施工。在拆除保温层时,应注意保持其完整性,并进行编号和保存,以便在恢复时使用。

    2.管箱拆除:

    首先,拆下连接换热器两端管箱的法兰螺栓和妨碍拆卸管箱的管道,需要在管线拆除处加临时支撑固定。然后,使用倒链或吊车将两端的管箱进行吊下,拆下的螺栓要进行妥善保管并进行标记,同时注意防止螺栓浸水。管箱要放置枕木支撑并确保牢固。

    3.外头盖和小浮头拆除:

    针对浮头式换热器,首先拆卸管箱和外头盖,然后拆除小浮头封头和钩圈。

    4.抽芯:

    浮头式换热器采用抽芯机将芯子抽出进行清理。在拆除管箱和抽芯的过程中,应对管箱进行设备位号的标记,将拆卸的螺栓按照设备位号分别放置保管,以避免设备配件混淆,给设备恢复带来困难。此外,应妥善保存并记录换热器的密封件。

    浮头式换热器的压力试验,应按下列程序进行:

    在进行壳程试压时,首先安装管箱(除平盖),并使用试压环与浮头侧的管板进行密封。然后进行壳程的上水试压,检查壳体与管板连接部位以及换热管是否有泄漏。如果有泄漏,可以在泄漏的管束两端使用堵头进行封堵。如果泄漏出现在管板处,则直接进行封焊处理,将泄漏的位置进行修复。完成堵漏后,继续试压,直到没有漏点出现。对于需要抽芯的换热器组,除了使用试压环外,其他浮头位置需采取包焊措施进行管束试漏试验,需要注意避免在包焊时对密封面造成损坏。

    在进行管程试压时,拆下试压环,并安装平盖和小浮头。恢复管程管线后,进行管程的上水试压,检查管箱法兰和浮头盖法兰处的密封性以及相关部件的状况

    而在进行壳程试压时,安装外头盖,并进行壳程的上水试压,检查管箱法兰密封和外头盖法兰密封以及相关部位的状态。

    注意事项:

    在执行换热器的水压试验时,试验压力应为工作压力的1.25倍,且不得超过设计压力。在进行上水操作时,应考虑到高点排气,尽量使水充满整个换热器。按照规范的要求进行升压和稳压操作。

    试压结束后,应将压力表拆除,并打开高点放空阀,以缓慢地释放压力,防止形成负压。在压力释放完毕后,拆除盲板并进行恢复。同时,应将液体排放至车间指定的位置,确保换热器内的水排放干净,必要时应进行吹干操作。

    施工工序:

    1.开始搭设脚手架。

    2.拆除管箱、平盖和外头盖的保温层。

    3.拆除管箱连接的管线。

    4.移除管箱和大小浮头。

    5.抽出管束,进行清洗和清理工作。

    6.清理壳程和管箱内部。

    7.更换垫片,进行管束的来回装配。

    8.安装管箱,拆除平盖和浮头盖,侧面加装试压环。

    9.进行壳程试压,并消除管束的泄漏问题。

    10.拆除试压环,安装平盖和浮头盖。

    11.进行管箱处管道的复位。

    12.进行管程的压力试验。

    13.更换垫片,安装外头盖。

    14.进行壳程试压。

    15.进行管箱、平盖和外头盖的保温层恢复。

    16.拆除脚手架。

    17.进行资料签宇和交工验收。

    换热器试压特别关注的问题

    严格遵守规程和试压方案进行试压,确保作业票据齐全,双方监护人员到位并会签。确保作业区域完整受控,试压人员检查确认。试压期间,无关人员不得在警戒区内停留,试压人员应集中精力,不得超压。若出现异常情况,应立即停止升压并查明原因。

    在进行上水操作时,应确保系统压力不超过试压压力,不得使用大孔径上水管对试压系统进行快速充压。

    试压过程中,严禁带压作业和在承压部件上进行动火操作。在进行排水操作前,应先开放空气,以避免抽负压。安装垫片时必须细致小心,位置正确,不得损伤垫片或使其压偏。

    试压过程中,试压人员和监护人员必须尽职尽责,不得擅自离岗。
